Majeure projecten

Inleiding

Terug naar navigatie - Majeure projecten - Inleiding

Omschrijving (toelichting)

In mei 2024 heeft de gemeenteraad besloten een monitor majeure projecten in te stellen, waarbij maximaal vijf lopende majeure projecten worden opgenomen in de P&C-stukken. Momenteel zijn de majeure projecten Egyptische Poort en Herinrichting N284 onderdeel van deze monitor. In het financiële deel van deze monitor wordt gebruik gemaakt van smileys. Hieronder volgt een toelichting op de betekenis van de smileys.

Egyptische Poort

Terug naar navigatie - Majeure projecten - Egyptische Poort

Omschrijving (toelichting)

Projectwebsite: https://www.bladel.nl/egyptischepoort

Basisinformatie
De Egyptische Poort is het gebied dat grofweg gelegen is tussen N284, Bossingel, Egyptischedijk en Leemskuilen in Bladel. Hier vindt een gebiedsontwikkeling plaats waarin ruimte gecreëerd wordt voor bestaande en nieuwe functies zoals recreatie, sport en wonen. Het plan bestaat uit vijf onderdelen, die noemen we bouwstenen:

1.    Realisatie multifunctioneel sportcentrum (MFSC)
2.    Realisatie zwemvijver
3.    Reconstructie Sportpark de Smagtenbocht
4.    Realisatie woongebied
5.    Reconstructie infrastructuur

Recente besluitvorming

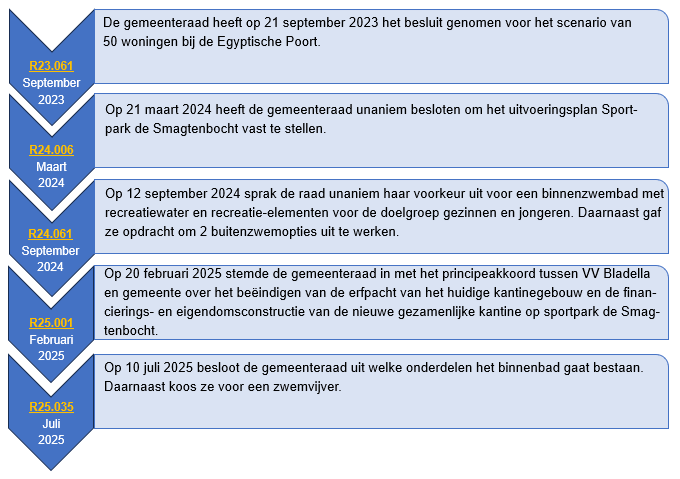

In dit onderdeel wordt inzicht gegeven in recentelijk door de raad genomen/te nemen besluiten met betrekking tot dit project.

Stand van zaken
Per bouwsteen wordt een korte update gegeven van de stand van zaken per eind augustus 2025.

1.  Realisatie multifunctioneel sportcentrum (MFSC)
In de buurt van het huidige binnenzwembad komt een nieuw sportcentrum met daarin een binnenzwembad, sportschool, fysiotherapie, kinderopvang, buitenschoolse opvang en gerelateerde horeca.

Op basis van voor- en nadelen van de in 2024 toegezegde uitwerkingen heeft de raad op 10 juli 2025 gekozen voor realisatie van een binnenzwembad bestaande uit een 4-baans wedstrijdbad, 250m2 recreatiewater (1x 150 m2 doelgroepenbad met beweegbare bodem) en 100 m2 peuterbad met peuterhoek, ruime perrons, whirlpool, interactieve recreatie elementen (glijbaan, fonteinen, familieglijbaan), 2 middelgrote sauna’s met rustruimte (sauna en stoomcabine) en een goede horecavoorziening voor binnen en buiten. Dit in combinatie met een zwemvijver, ligweide, strand, kinderspeeltoestel en half verhard pad om de vijver).

Met de andere beoogde partners van het sportcentrum (sportschool, fysiotherapie en kinderopvang) heeft de gemeente een overeenkomst gesloten. De uit deze overeenkomst vastgelegde intenties zijn in 2025 uitgevoerd. Resultaat hiervan is dat er in overleg met elkaar een gezamenlijk Programma van Eisen is opgesteld.

2. Realisatie zwemvijver
Toen de gemeenteraad op 10 juli 2025 haar voorkeur voor het binnenzwembad bepaalde, heeft ze op basis van het gekozen scenario ook een akkoord gegeven op de ontwikkeling van een zwemvijver. Hierbij is aangegeven dat bij de verdere uitwerking en realisatie van de zwemvijver de uitgangspunten vaste omheining, verplichte entree stellen bij gebruik van de zwemvijver en toezicht tijdens openstelling van de zwemvijver bij zwemactiviteiten, gehanteerd dienen te worden om de veiligheid en controleerbaarheid te vergroten. Er zijn op basis van deze uitgangspunten scenario’s uitgewerkt waarin financiële en organisatorische consequenties op een rijtje zijn gezet. Deze worden in het vervolgproces met de gemeenteraad doorgenomen om zo tot een gewenste keuze te komen.

Exploitatielasten
Om zicht te krijgen op de toekomstige exploitatielasten van Sportcentrum de Egyptische Poort en bijbehorende zwemvijver is in 2026 een uitwerking gemaakt van de mogelijke structurele lasten na realisatie. Dit om een zo goed mogelijk beeld te krijgen van de toekomstige structurele lasten.

3. Reconstructie Sportpark de Smagtenbocht
Op 21 maart 2024 heeft de gemeenteraad unaniem besloten om het uitvoeringsplan Sportpark de Smagtenbocht vast te stellen. Het sportparkplan bestaat onder andere uit de volgende onderdelen:

Verenigingsgebouw: centraal op het sportpark komt een nieuw verenigingsgebouw. Op de begane grond komt de kleedaccommodatie voor de korfbal-, handbal en volleybalvereniging. Op de eerste verdieping komt het gezamenlijke sportcafé van deze verenigingen en de voetbalvereniging. Eind 2024 is het voorlopig ontwerp (VO) vastgesteld. In zomer van 2026 is de omgevingsvergunning voor het verenigingsgebouw aangevraagd en is de aanbesteding voor de bouw van het verenigingsgebouw opgestart.

Schutterslocatie: op het landbouwperceel aan de andere kant van de Egyptischedijk (tegenover ONA) komt de schutterslocatie. Het gilde wordt naar deze locatie verplaatst om op de huidige plek ruimte te maken voor woningbouw. Ook komt op de schutterslocatie het buitenschietterrein van de handboogsportvereniging. Begin juli 2026 is de 1e fase omgevingsvergunning verleend. Tegen deze vergunning is bezwaar gemaakt.

Velden: op een gedeelte van het huidige natuurgras-korfbalveld komen 2 kunstgraskorfbalvelden en een multifunctioneel beachveld. In de zomer van 2026 is de aanbesteding voor de aanleg van de nieuwe korfbal- en beachvelden opgestart. Om ruimte te maken voor de nieuwe invulling van het zwembadgebied worden in 2027 twee natuurgras voetbalvelden verplaatst en wordt begin 2028 één veld uit gebruik genomen. Om ruimte te maken voor de verplaatsing van de velden, is het nodig om op een aantal plekken bomen te verwijderen. De kapvergunning voor het verwijderen van deze bomen is eind juli 2026 verleend.

Besparing energie: In maart 2024 werd, zoals aangegeven, ingestemd met het sportparkplan. Daarin is opgenomen dat “met het verduurzamen van velden en accommodaties de onderhoudskosten en energiekosten sterk afnemen (m.n. korfbal verbruikt nu veel energie). In afwachting van nadere analyses gaan we voorlopig uit van een besparing in brede zin van ca. € 75.000 structureel”.

Gelet op de hiervoor genoemde stand van zaken van de sportparkprojecten, is het niet realistisch dat er in 2027 al besparingen op onderhouds- en energiekosten behaald worden. Vandaar dat deze raming van deze besparing voor 2027 is teruggedraaid.

4. Realisatie woongebied
In september 2023 besloot de gemeenteraad om in het noordwestelijk deel van de Egyptische Poort 50 woningen te gaan bouwen, bij voorkeur ontsloten via een rechtstreekse ontsluitingsweg richting kruising Bredasebaan/Bossingel. Om ruimte te maken voor deze woningen wordt het gilde verplaatst (zie ook hierboven). Ook worden de stallen van de voormalige boerderij aan de Leemskuilen 16 momenteel gesloopt en gesaneerd.

5. Reconstructie infrastructuur
In goede samenwerking tussen ‘klankbordgroep omwonenden Egyptische Poort’, gemeente en verkeerskundige een plan uitgewerkt voor de paden, wegen & parkeerplaatsen in en rond de Egyptische Poort. Tot op heden was voor het verbeteren de infrastructuur een PM-post opgenomen in de gemeentebegroting. In de perspectiefnota besloot de gemeenteraad om vanaf 2029 middelen op te nemen voor de realisatie van het infrastructuurplan.

Financiën
In dit onderdeel wordt inzicht gegeven in de kredieten m.b.t. dit project.



Onderdeel

Status

Krediet

Uitputting 1-9-2026

Indicator

Nieuwbouw kleedlokalen sportpark De Smagtenbocht

Beschikbaar gesteld

€ 1.712.000

€ 45.000

Nieuwbouw kantine sportpark De Smagtenbocht

Beschikbaar gesteld

€ 1.079.000

€ 27.000

Voormalig kantinegebouw Smagtenbocht

Beschikbaar gesteld

€ 315.000

€ 0

Herinrichting sportpark Smagtenbocht

Beschikbaar gesteld

€ 2.953.000

€ 491.000

Verplaatsing St. Jorisgilde Bladel

Beschikbaar gesteld

€ 1.330.000

€ 357.000

Herinrichting sportpark Smagtenbocht

Meerjarenprogramma 2027

€ 759.000

n.v.t.

-

Herinrichting sportpark Smagtenbocht

Meerjarenprogramma 2028

€ 129.000

n.v.t.

-

Infrastructurele projecten Egyptische Poort

Meerjarenprogramma 2029 (B-rubricering)

€ 3.000.000

n.v.t.

-

Realisatie zwembad & zwemvijver

Beschikbaar gesteld

€ 18.494.000

€ 280.000



Herinrichting N284

Terug naar navigatie - Majeure projecten - Herinrichting N284

Omschrijving (toelichting)

Projectwebsite: https://www.brabant.nl/onderwerpen/verkeer-vervoer/wegen-infraprojecten-brabant/n284-reusel-bladel-hapert/

Basisinformatie
De aanpak van de provinciale weg N284 tussen Reusel en de A67 bij Hapert is een gezamenlijk project van de provincie Noord-Brabant, gemeente Bladel en gemeente Reusel-De Mierden. De drie partners streven samen met de omgeving naar een ontwerp dat voor iedereen leefbaar en veilig is en bijdraagt aan zowel een goede bereikbaarheid van dorpen als aan een betere verkeersdoorstroming.

Recente besluitvorming

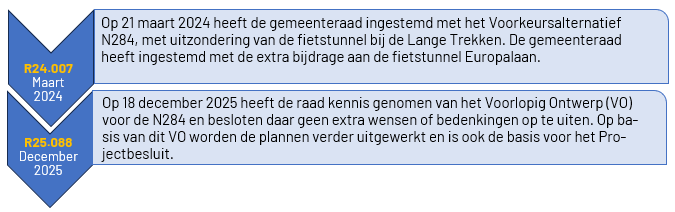

In dit onderdeel wordt inzicht gegeven in recentelijk door de raad genomen/te nemen besluiten met betrekking tot dit project.

Stand van zaken
In 2025 is het Voorkeursalternatief N284 (VKA) verder uitgewerkt tot een Voorlopig Ontwerp N284 (VO). Op 18 december 2025 heeft de gemeenteraad kennisgenomen van dit VO en heeft besloten hierop geen wensen en bedenkingen te uiten. De gemeenteraad heeft wel geconstateerd dat het VO consequenties heeft op het onderliggend wegennet en heeft daar via een aantal moties extra aandacht voor gevraagd. Deze worden in eigen beheer uitgevoerd.

Planning reconstructie
Op 26 januari 2026 heeft de Stuurgroep N284 het Voorlopig Ontwerp vastgesteld. Op 20 mei 2026 is het VO op een informatieavond gedeeld met alle belanghebbenden en geïnteresseerden. Het VO wordt als basis gebruikt voor de ruimtelijke procedure. Inmiddels is deze procedure (projectbesluit) gestart. Deze processen vragen tijd en aandacht. Zeker omdat de reconstructie alleen kan worden uitgevoerd als het binnen de stikstofnormen past. De uitvoering van de reconstructie kan daarom nog een paar jaar op zich laten wachten. De realisatie staat vooralsnog gepland voor 2028 (start uitvoering) tot 2030 (oplevering).

Zover is het nog niet, hieronder een korte globale planning;

  • 2025/2026: onderzoeken
  • 2025/2026/2027: aankoop benodigde gronden
  • 2026/2027: ruimtelijke procedures
  • 2027: aanbesteding aannemer
  • 2028 start uitvoering
  • 2030: oplevering

Het VO kent een aantal verkeerskundige wijzigingen waarvoor verkeersbesluiten genomen dienen te worden. De meeste door de Provincie maar ook een aantal door de gemeente. In het vierde kwartaal van 2026 zijn deze gepubliceerd.  Op 14 oktober 2026 heeft hierover inloopavond plaatsgevonden.

Financiën
In dit onderdeel wordt inzicht gegeven in de kredieten m.b.t. dit project.

Onderdeel

Status

Krediet

Uitputting 1-9-2026

Indicator

Voorbereiding N284

Beschikbaar gesteld

€ 786.000

€ 435.000

Uitvoering N284

Meerjarenprogramma 2027-2030

€ 4.800.000

n.v.t.

-

Fietstunnel

Europalaan

Meerjarenprogramma 2029

€ 2.295.000

n.v.t.

-
