4.10 Monitor majeure projecten

Egyptische Poort

Terug naar navigatie - Egyptische Poort

Projectwebsite: https://www.bladel.nl/egyptischepoort

Basisinformatie
De Egyptische Poort is het gebied dat grofweg gelegen is tussen N284, Bossingel, Egyptischedijk en Leemskuilen in Bladel. Hier vindt een gebiedsontwikkeling plaats waarin ruimte gecreëerd wordt voor bestaande en nieuwe functies zoals recreatie, sport en wonen. Het plan bestaat uit vijf onderdelen, die noemen we bouwstenen:

  1. Sportcentrum
  2. Buitenzwemmen
  3. Sportpark
  4. Woongebied
  5. Infrastructuur

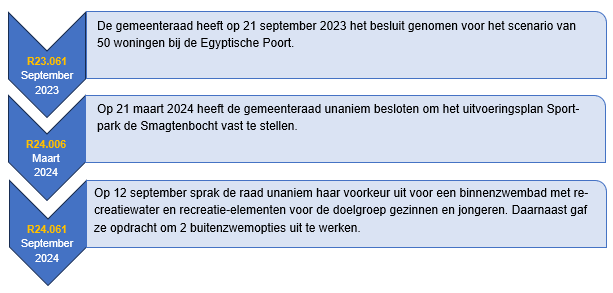

Recente besluitvorming
In dit onderdeel wordt inzicht gegeven in recentelijk door de raad genomen/te nemen besluiten m.b.t. dit project.

Stand van zaken

Per bouwsteen wordt een korte update gegeven van de stand van zaken.

1. Sportcentrum
In de buurt van het huidige binnenzwembad komt een nieuw sportcentrum met daarin een binnenzwembad, sportschool, fysiotherapie, kinderopvang, buitenschoolse opvang en gerelateerde horeca.

In 2024 is een variantenonderzoek voor het binnenzwembad uitgevoerd. In september 2024 kreeg de raad de drie varianten uit dit onderzoek voorgelegd. De raad sprak haar voorkeur uit voor een binnenzwembad met recreatiewater en recreatie-elementen voor de doelgroep gezinnen en jongeren. Ze vroeg om deze variant verder uit te werken en in december 2024 ter besluitvorming voor te leggen. In het najaar van 2024 bleek het niet haalbaar om deze uitwerking in december gereed te hebben. Daarom is besloten om deze besluitvorming door te schuiven naar juli 2025.

De gemeente heeft een doorlopende overeenkomst met de exploitant van het huidige zwembad. Met deze exploitant heeft de gemeente een intentieovereenkomst voorbereid. In deze intentieovereenkomst staan afspraken over het te doorlopen proces met als doel om tot een concessieovereenkomst voor het nieuwe zwembad te komen. Eind 2024 was deze intentieovereenkomst zover dat hij ter vaststelling aan college voorgelegd kon worden.

Met de andere beoogde partners van het sportcentrum (sportschool, fysiotherapie en kinderopvang) heeft de gemeente ook een intentieovereenkomst gesloten. In deze overeenkomst is de intentie vastgelegd om het sportcentrum in samenwerking te ontwikkelen en te gaan gebruiken.

2. Buitenzwemmen
Toen de gemeenteraad op 12 september haar voorkeursvariant voor het binnenzwembad bepaalde en vroeg om deze voorkeursvariant verder uit te werken, vroeg ze om in deze uitwerking ook 2 verschillende mogelijkheden voor buitenzwemmen mee te nemen; een zwemvijver en een buitenzwembad met spraypark. De uitwerking van  de buitenzwemopties wordt meegenomen in de besluitvorming voor het zwembad dat voor juli 2025 op de planning staat.

3. Sportpark
Op 21 maart 2024 heeft de gemeenteraad unaniem besloten om het uitvoeringsplan Sportpark de Smagtenbocht vast te stellen. Het sportparkplan bestaat onder andere uit de volgende onderdelen:

Verenigingsgebouw: centraal op het sportpark komt een nieuw verenigingsgebouw. Op de begane grond komt de kleedaccommodatie van de korfbal-, handbal en volleybalvereniging. Op de eerste verdieping komt het gezamenlijke sportcafé van deze verenigingen en de voetbalvereniging. In 2024 is samen met de verenigingen een ontwerp voor dit verenigingsgebouw gemaakt. Eind 2024 stelde de partners het voorlopig ontwerp vast. In 2024 is verder veelvuldig met de voetbalvereniging gesproken over het beëindigen van de huidige voetbalkantine en de financiering van de nieuwe kantine. De uitkomsten van deze gesprekken zijn vastgelegd in een principeovereenkomst. Schutterslocatie: op het landbouwperceel aan de andere kant van de Egyptischedijk komt de schutterslocatie. Het gilde wordt naar deze locatie verplaatst om op de huidige plek ruimte te maken voor woningbouw. Ook komt op de schutterslocatie het buitenschietterrein van de handboogsportvereniging. Hoewel in 2024 veelvuldig met het gilde gesproken is om tot financiële afspraken voor de verplaatsing te komen, is hier nog geen overeenstemming over.

Velden: op een gedeelte van het huidige korfbalveld komt een beachveld. Hier komt een aantal beachvolleybalvelden. Maar het kan ook gebruikt worden voor beachkorfbal, -handbal en -voetbal. Naast dit veld komen kunstgraskorfbalvelden. Centraal op het sportpark komen de padelbanen. We verplaatsen een aantal natuurgrasvoetbalvelden van natuurgras om ruimte te maken voor deze padelbanen. Verder zal het noordelijkste voetbalveld verdwijnen om aan de noordkant van de Egyptische Poort ruimte te maken voor andere functies. In 2024 zijn vele onderzoeken opgestart die noodzakelijk zijn om deze plannen uit te voeren, denk aan archeologie, flora&fauna en geluid.

4. Woongebied
In september 2023 besloot de gemeenteraad om in het noordwestelijk deel van de Egyptische Poort 50 woningen te gaan bouwen, bij voorkeur ontsloten via een rechtstreekse ontsluitingsweg richting kruising Bredasebaan/Bossingel. Om ruimte te maken voor deze woningen moet het gilde en de radiovereniging verplaatst worden en moeten de stallen van de voormalige boerderij aan de Leemskuilen 16 gesloopt worden. In 2024 zijn de onderzoeken die nodig zijn voor deze sloop opgestart.

De 50 woningen in het woongebied zullen bestaan uit 15 sociale huurwoningen ontwikkelt door WSZ. Daarnaast komen er 35 koopwoningen ontwikkeld via Collectief Particulier Opdrachtgeverschap (CPO). In het najaar van 2024 is een publicatie gedaan waarin geïnteresseerde CPO-vereniging opgeroepen werden om zich in te schreven. Binnen de inschrijftermijn die eind 2024 eindigde, ontvingen we 2 inschrijvingen. Na het doorlopen van een beoordelingsprocedure zal begin 2025 een keus gemaakt worden voor één van deze twee verenigingen.

Naast de 50 woningen komen er op het erf van de voormalige boerderij ook nog 6 tijdelijke woningen. In 2024 verleende de gemeente een vergunning voor het plaatsen van deze units gedurende maximaal 15 jaar.

5. Infrastructuur
Met de veranderingen in het gebied, zal ook de intensiteit van het verkeer in het gebied veranderen. Daarom moeten de wegen in en rondom het gebied zo ingericht worden dat het verkeer er op een veilige manier doorheen kan. De infrastructurele werkzaamheden dienen voor een verkeersveilige en adequate ontsluiting van het plangebied. Op 21 maart 2024 heeft de raad ingestemd met de extra bijdrage aan de fietstunnel Europalaan ad. € 2.295.000,-. Deze tunnel is formeel onderdeel van het project N284, maar doordat hij het plangebied gaat verbinden met de kern Bladel is er een zeer grote relatie met het gebeid en vraagt de tunnel ruimtebeslag in het plangebied. In 2024 is met de projectgroepN284 gewerkt aan het inkaderen van het zoekgebied voor de tunnel.
Ook is in 2024 is een klankbordgroep verkeer opgericht. In deze klankbordgroep zitten omwonenden van de Egyptische Poort. We werken samen met de klankbordgroep een voorstel uit hoe de wegen, parkeerplaatsen en paden het best ingericht kunnen worden. De klankbordgroep is in 2024 veelvuldig bij elkaar gekomen.

Financiën
In dit onderdeel wordt inzicht gegeven in de financiën m.b.t. dit project.

Bouwsteen Financiën Toelichting

1. Sportcentrum

Investering geraamd in MIP

2. Buitenzwemmen

Investering geraamd in MIP

3. Sportpark

Deel beschikbaar gesteld / deel geraamd in MIP

4. Woongebied

Grondexploitatie vastgesteld

5. Infrastructuur

Investeringen geraamd in MIP (gedeelte op pm)

1. Sportcentrum + 2. Buitenzwemmen
In het meerjarenprogramma is voor de bouw van het nieuwe binnenbad en buitenwater een geraamde investering opgenomen van in totaal € 18.000.000,- exclusief BTW. Dit bedrag is inclusief alle voorbereidings- en begeleidingskosten. De investering is opgenomen met een B-rubricering, dat wil zeggen dat nog steeds afzonderlijke besluitvorming door uw raad plaats zal moeten vinden. Naast de investering van € 18.000.000,- is rekening gehouden met een exploitatie subsidie van € 225.000,- per jaar. In onderstaande tabel staan de actuele cijfers uit december 2024 ten opzichte van de meerjarenbegroting.

3. Sportpark
Op 21 maart 2024 heeft de gemeenteraad een krediet van € 3,019 miljoen beschikbaar gesteld voor de realisatie van het sportcomplex de Smagtenbocht voor voetbal/korfbal/handbal/volleybal met gezamenlijke kantine, waarvan € 1,307 miljoen ter voorfinanciering van de gezamenlijke kantine. In dit besluit waren de bedragen voor het beëindigen van de huidige voetbalkantine en de huurinkomsten voor de nieuwe kantine als PM-post opgenomen. Daarnaast heeft de gemeenteraad op 21 maart 2024 besloten om een bedrag van € 5,172 miljoen op te nemen in de perspectiefnota 2024 voor de herinrichting van de overige onderdelen van het sportpark de Smagtenbocht. Deze bedragen zijn overgenomen in de begroting 2025 die eind 2024 vastgesteld is.

4. Woongebied
De gemeenteraad heeft op 21 september 2023 de grondexploitatie vastgesteld die hoort bij de bouw van 50 woningen.

5. Infrastructuur
Op 21 maart 2024 heeft de raad ingestemd met de extra bijdrage aan de fietstunnel Europalaan ad. € 2.295.000,-. Deze tunnel gaat het plangebied verbinden met de kern Bladel. De bijdrage is opgenomen in het meerjarenprogramma.

De andere infrastructurele werkzaamheden en bijbehorende kosten zijn op dit moment nog niet bekend, daarom ramen we deze vooralsnog op pm.

Uitputting reeds beschikbaar gestelde kredieten
Onderstaand een overzicht van de reeds beschikbaar gestelde kredieten.

Krediet (bedragen x € 1.000,-)   Beschikbaar gesteld Beschikbaar per 1-1-2024 Uitgaven t/m 31-12-2024 Restant per 1-1-2025 Indicator
Nieuwbouw kleedlokalen sportpark De Smagtenbocht 1.712 1.712 7 1.705
Nieuwbouw kantine sportpark De Smagtenbocht 1.307 1.307 2 1.305



BRUIS

Terug naar navigatie - BRUIS

Basisinformatie
In opdracht van Gemeente Bladel realiseert Moeskops' Bouwbedrijf de renovatie, transformatie en uitbreiding van een nieuwe gemeenschapsaccommodatie voor de kern van Bladel. De renovatie van de voormalige Rabobank en de uitbreiding biedt straks ruimte aan onder andere de bibliotheek, Visit Bladel, een theaterzaal, vergaderzalen en multifunctionele ruimtes voor lokale verenigingen en allerlei activiteiten voor jong en oud zoals muziek maken en schilderen. De werkzaamheden bestaan overwegend uit sloop, bouwkundige, constructieve en installatietechnische werkzaamheden.

Recente besluitvorming
In dit onderdeel wordt inzicht gegeven in recentelijk door de raad genomen/te nemen besluiten m.b.t. dit project.

Stand van zaken
In 2023 is aannemer Moeskops’ Bouwbedrijf gestart met realisatie van een gemeenschapshuis(functie) aan de Markt (in de voormalige Rabobank). Per 1 april 2025 wordt gestart met alle activiteiten in BRUIS. In november 2024 is gestart met de herinrichting van de omgeving van het gemeenschapshuis en het Marktgebied met een afronding hiervan in april 2025.

Financiën
In dit onderdeel wordt inzicht gegeven in de financiën m.b.t. dit project.

Investering/krediet Financiën Toelichting
Gemeenschapshuis aan de Markt Krediet beschikbaar gesteld

Gemeenschapshuis aan de Markt
Op 10 februari 2022 heeft de gemeenteraad een krediet van € 18.759.000,- beschikbaar gesteld. Dit bedrag is exclusief de voorbereidingskredieten van € 800.000,- die al voor 10 februari 2022 beschikbaar zijn gesteld. Het totaal beschikbaar gesteld krediet tot en met de besluitvorming op 10 februari 2022 is € 19.559.000,-. Op 5 juli 2023 is, vanwege de gestegen bouwkosten, een aanvullend krediet beschikbaar gesteld van € 2.543.000,-. Het totaal beschikbaar gestelde krediet komt daarmee op € 22.102.000,-.

Uitputting reeds beschikbaar gestelde kredieten
Onderstaand een overzicht van de reeds beschikbaar gestelde kredieten.

Krediet (bedragen x € 1.000,-)  Beschikbaar gesteld Beschikbaar per 1-1-2024 Uitgaven t/m 31-12-2024  Restant per 1-1-2025 Indicator
Gemeenschapshuis aan de Markt 22.102  11.471 10.295 1.176



Herinrichting N284

Terug naar navigatie - Herinrichting N284

Projectwebsite: https://n284.nl/

Basisinformatie
De aanpak van de provinciale weg N284 tussen Reusel en de A67 bij Hapert is een gezamenlijk project van de provincie Noord-Brabant, gemeente Bladel en gemeente Reusel- De Mierden. De drie partners streven samen met de omgeving naar een ontwerp dat voor iedereen leefbaar en veilig is, en bijdraagt aan zowel een goede bereikbaarheid van dorpen als aan een betere verkeersdoorstroming.

Recente besluitvorming

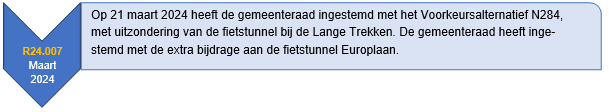

In dit onderdeel wordt inzicht gegeven in recentelijk door de raad genomen/te nemen besluiten m.b.t. dit project.

Stand van zaken
De gemeenteraad van Bladel is op 21 maart 2024 akkoord gegaan met het voorkeursalternatief voor de reconstructie van de N284, met uitzondering van de realisatie van de fietstunnel bij de Lange Trekken. De raad heeft ingestemd met de extra bijdrage aan de fietstunnel nabij Europalaan ad € 2.295.000,-.

Planning reconstructie
De komende periode gaan provincie, gemeenten en ingenieursbureau Royal HaskoningDHV het ontwerp definitief maken. Hierbij worden ook omwonenden en andere belanghebbenden betrokken middels meedenk sessies die plaatsvinden in maart en april.

Inmiddels is de ruimtelijke procedure (projectbesluit) gestart. Deze processen vragen tijd en aandacht. Zeker omdat het voorkeursalternatief alleen kan worden uitgevoerd als het binnen de stikstofnormen past. De uitvoering van de reconstructie kan daarom nog een paar jaar op zich laten wachten. De realisatie staat vooralsnog gepland voor 2028 tot 2030.

Planning groot onderhoud
De provincie kon echter geen jaren wachten met het groot onderhoud aan de weg. De technische staat van de weg verslechtert en de verkeersveiligheid komt in het geding. Ook neemt de geluidsoverlast steeds verder toe. Daarom heeft de provincie het groot onderhoud alvast opgestart en de laatste werkzaamheden worden in mei afgerond. Als de stikstofregels het toelaten wordt er in mei ook een proef gedaan met een nieuwe fundering om trillingsoverlast tegen te gaan.

Financiën
In dit onderdeel wordt inzicht gegeven in de financiën m.b.t. dit project.

Investering  Financiën Toelichting
Bijdrage voorbereiding/ uitvoering herinrichting N284  Deel beschikbaar gesteld / deel geraamd in MIP
Extra financiële bijdrage fietstunnel Europalaan  Investering geraamd in MIP

Bijdrage uitvoering herinrichting N284
Tot op heden is er een voorbereidingskrediet beschikbaar gesteld van € 450.000,-. Daarnaast zijn in het meerjarenprogramma investeringen opgenomen vanaf 2025. In de jaren 2025 en 2026 zijn ramingen opgenomen voor de voorbereiding van respectievelijk € 86.000,- en € 150.000,-. Voor de jaren 2027 tot en met 2030 is een jaarlijkse investering opgenomen van € 1.150.000,- voor de uitvoering (2029 en 2030 vallen buiten de planperiode). In deze ramingen is reeds rekening gehouden met opgenomen indexatiekosten ad € 832.000,- zoals aangegeven in raadsvoorstel R23.004 met betrekking tot het Herzien VKA 2022.

Extra financiële bijdrage fietstunnel Europalaan
Op 21 maart 2024 heeft de gemeenteraad ingestemd met een extra bijdrage ad € 2.295.000,- voor de fietstunnel nabij Europalaan. Voor deze investering wordt ten laste van de algemene reserve een dekkingsreserve kapitaallasten gevormd. Ten laste van deze dekkingsreserve worden dan de kapitaallasten budgettair opgevangen.

Uitputting reeds beschikbaar gestelde kredieten
Onderstaand een overzicht van de reeds beschikbaar gestelde kredieten.

Krediet (bedragen x € 1.000,-) Beschikbaar gesteld Beschikbaar per 1-1-2024 Uitgaven t/m 31-12-2024 Restant per 1-1-2025  Indicator
Voorbereiding herinrichting N284 450 326 261 65
